وزير النقل يتفقد مواقع العمل بمشروع مونوريل شرق النيل

مشروع مونوريل شرق النيل
مشروع مونوريل شرق النيل

تواصل الجمهورية الجديدة تنفيذ أعمال مشروعات الجر الكهربائي، والتي تضم مشروع القطارات الكهربائية والسريعة، فضلًا عن خطوط المترو والمونوريل، وذلك لتعزيز التنمية على الطراز الأوروبي، من خلال بناء شبكة كاملة من الخطوط، خاصة أنها تتمتع بالعديد من المميزات الهامة.

مشروعات الجر الكهربائي

ومن أهم مشروعات الجر الكهربائي، مشروع مونوريل شرق النيل الذي يمتد من محطة الإستاد بمدينة نصر وحتى محطة مدينة العدالة بالعاصمة الإدارية بطول 56.5 كم ويشتمل على 22 محطة.

مشروع مونوريل شرق النيل

وفي هذا الصدد، يتم تنفيذ مشروع المونوريل في مصر لأول مرة وسيمثل نقلة حضارية ‏كبيرة في وسائل النقل ‏الجماعي، التى تتسم بأنها وسائل سريعة وعصرية وآمنة وصديقة للبيئة، وتوفر استهلاك الوقود، ‏‏وتخفض معدلات التلوث البيئي وتخفف الاختناقات المرورية بالمحاور والشوارع الرئيسية، ‏وتجذب الركاب لاستخدامها ‏بدلاً من السيارات الخاصة لتقليل إستهلاك الوقود والمحروقات.

ويربط هذا المشروع العملاق إقليم القاهرة الكبرى بالمناطق والمدن العمرانية الجديدة شرقاً ‏‏«القاهرة الجديدة - ‏العاصمة الإدارية».

كما سيساهم في تيسير حركة نقل الموظفين والوافدين من ‏القاهرة والجيزة إلى القاهرة الجديدة والعاصمة الإدارية لتكامله مع الخط الثالث للمترو عند محطة ‏الاستاد بمدينة نصر ومع القطار الكهربائي بمحطة مدينة ‏الفنون والثقافة بالعاصمة الإدارية الجديدة.

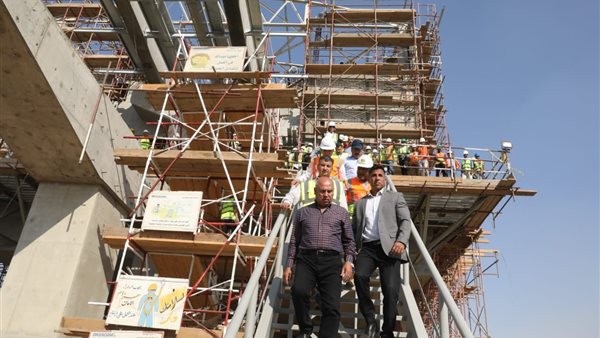

وفي هذا الصدد، قام الفريق مهندس كامل الوزير - وزير النقل يرافقه رئيس وقيادات الهيئة القومية للأنفاق
وأندى دلون، نائب رئيس شركة ألستوم الفرنسية قائدة تحالف شركات ‏‏(ألستوم – أوراسكوم – المقاولون العرب) المنفذة للمشروع بجولة تفقدية لمتابعة معدلات تنفيذ مشروع مونوريل شرق النيل.

وزير النقل يتفقد مواقع العمل بمشروع مونوريل شرق النيل

وتفقد وزير النقل قطاعات المشروع المختلفة لمتابعة معدلات تنفيذ المشروع ( الأعمال المدنية - الأعمال الكهروميكانيكية) وحيث بدأت الجولة بتفقد قطاع العاصمة الادارية حيث تابع الوزير تنفيذ الأعمال بمركز السيطرة والتحكم والذي يقع على مساحة 85 فدان (356،248 م2) ويشتمل علي عدد 13 مبني من أهمها (مبني الإدارة والتحكم) والذي يتم من خلاله مراقبة جميع الأنظمة على طول المسار وكذا التحكم في مسير القطارات والتحكم في تغذية المسار بالكهرباء اللازمة للتشغيل كذلك القيام بأعمال الصيانة الدورية خلال فترة توقف القطارات – (مبني العمرة الجسيمة والمتوسطة) والذي يتم فيه أعمال الصيانة الدورية والعمرات الجسيمة للقطارات – (محطة الطاقة الكهربائية) والتى تقوم بتغذية جميع الأنظمة بالمحطات بالكهرباء اللازمة للتشغيل (الأنارة – السلالم – المصاعد -......) – (ساحة تخزين القطارات ) والتى تتكون من 5 مسارات بطول 750 م على مساحة 19،208 م2 ذات سعة تخزينية تسع لعدد 44 قطار.

تنفيذ أعمال المباني والطرق والأسوار والبنية التحتية بالمشروع

كما تم تفقد عدد من المباني الأخري مثل مباني الحراسة ومبني غسيل القطارات ومنطقة فحص القطارات ومبني إدارة النفايات وتخزين المخاطر ومبني محطة إدارة المياه ومحطة للوقود ، ويبلغ إجمالي أطوال الطرق بمركز السيطرة والتحكم حوالي 8 كم ومحاطة بأسوار بطول 4.20 كم ، ويجرى حالياً تنفيذ أعمال المباني والطرق والأسوار والبنية التحتية "مياه الشرب والحريق والصرف الصحي وصرف الأمطار وكابلات الكهرباء" والإشارات والأنظمة.

وتفقد وزير النقل أيضًا القطارات بالمركز حيث يجري حالياً نقل باقي قطارات المونوريل التى تم توريدها حديثاً ليبلغ إجمالي القطارات الموردة 40 قطار بإجمالي عدد 160 عربة حيث يتكون كل قطار من عدد 4 عربات، حيث يجري حالياً التجهيز لإجراء الاختبارات عليهم بمركز السيطرة والتحكم.

وتفقد وزير النقل الأعمال التى يجري تنفيذها بالمحطات وعلي طول المسار من «تركيب كمرات المسار وممشي الطوارئ المعدني (المستخدم في حالة الطوارئ)» ، و أعمال التشطيبات الداخلية والتكسيات الخارجية للمحطات بعد الانتهاء من تنفيذ الهيكل الخرساني والمعدني لها

بذل أقصى الجهد للانتهاء من تنفيذ المشروع وفقاً للجدول الزمني المحدد

وبدوره، وجه الوزير بتنفيذ أعمال إعادة الشيء لأصله بكافة الطرق المتواجدة بقطاعات تنفيذ المشروع وضرورة العمل على مدار الساعة وبذل أقصى الجهد للانتهاء من تنفيذ المشروع وفقاً للجدول الزمني المحدد بإعتباره ‏أحد وسائل النقل الجماعى التي ستخدم الجمهورية الجديدة التي أرسى قواعدها فخامة ‏الرئيس ‏عبد الفتاح السيسي رئيس الجمهورية
